三川能源有限公司唐村水电站顺利进行投产前发电试验
作者: 发布日期:2012-04-02 来源:

    唐村水电站于2009年12月开工建设,在参加工程建设的各方努力下,克服种种困难,经过两年多时间的艰苦施工,于2012年4月1日,2号机组进入投产前的发电试验。

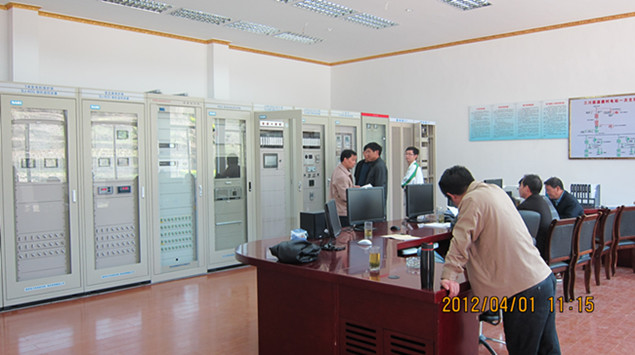

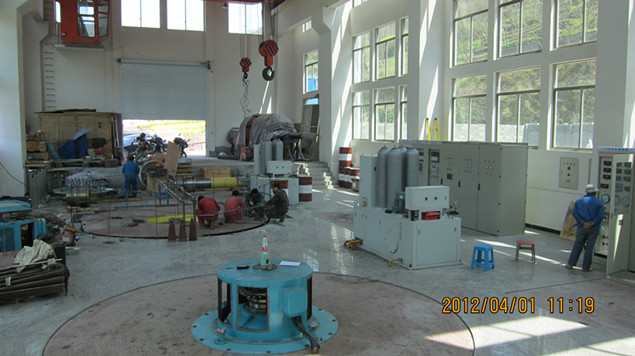

    建设单位、监理单位、施工单位、安装单位、设备厂家、设计单位的代表参加了发电试验,杭州淳安供电局派员到现场指导。下午2点在完成机组并网后,根据试验规程,分别按照机组额定出力的25%、50%、75%、100%进行了甩负荷试验,经过近3个小时的试验,机组的速率上升、压力上升符合设计要求,机组的各导轴承温度、震动、摆度均符合机组安装、运行的技术标准,机组的监控、保护等动作灵敏,可靠,机组出力符合设计和制造要求。。试验结束后经过检查、消缺,2号发电机组已经具备投产发电的条件。1号机组目前正在紧张安装阶段,预计5月底可以完成,届时两台机组将全部投产发电。
